Cliente: Chilquinta
Plazo: 17 Meses
Trabajadores: 50 Personas
Cliente: Chilquinta
Plazo: 17 Meses
Trabajadores: 50 Personas
Líneas: 110 kV. (doble circuito)
KM Líneas: 5,6 KM
Estructuras: 27 (Estructura Reticular, Poste Tubular Acero)
Conductor: AAAC Butte sección 158,5 mm2 (Aérea).
Cable de Guardia: Tipo OPGW
Funciones: 27
Prog/real (%): 100%
Seguridad: 0 Accidentes
Medio Ambiente: 0 impacto
Monitoreo Arqueológico: 0 impacto
– Replanteo de las estructuras.
– Confección de accesos.
– Puesta a tierra de las estructuras.

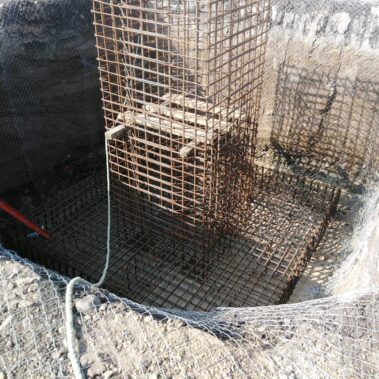

– Excavaciones de estructuras y tirantes.

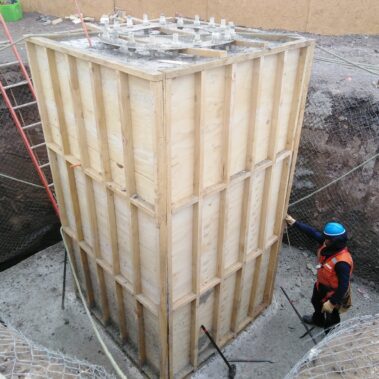

– Confección de fundaciones.

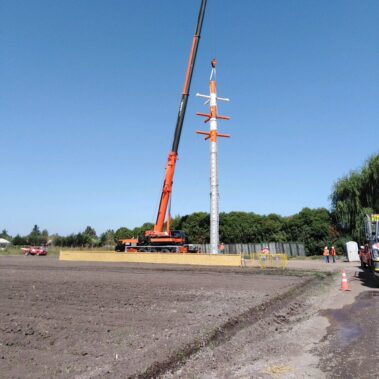

– Montaje de las estructuras y accesorios.
– Tendido y tensado de conductores.
– Instalación de balizas para señalización aérea.
– Instalación de uniones y terminaciones de cables.
– Conexiones y Pruebas.
– Despeje y Limpieza final en terreno intervenido.
